Erläuterung der Produktionsvorlaufzeit für Soft Cooler

„Die Produktion dauert 30 bis 45 Tage“ ist die Antwort, die die meisten Käufer bekommen, und das stimmt – aber es beschreibt nur die Mitte des Zeitrahmens. Die Realität von der Bestellung bis zum Lager umfasst Probenahmen, Revisionsrunden, Materialeingang, Inspektion, Seefracht und Zollabfertigung, und die Verzögerungen, die die Starttermine ruinieren, kommen an der Produktionslinie fast nie vor. Sie passieren davor, in Zulassungen und Materialien. Dieser Leitfaden zerlegt die gesamte Zeitleiste in ihre tatsächlichen Bestandteile, zeigt, wo tatsächlich Zeit verloren geht, und erklärt, wie man einen Zeitplan komprimiert, ohne so zu tun, als ob die Physik nicht anwendbar wäre. Sealock (YiFuLong Outdoor Gear Co., Ltd.) gibt eine Probenahmezeit von 7–15 Tagen und eine Produktionszeit von 30–45 Tagen an, was erklärt, was sich hinter diesen Zahlen verbirgt.


Was „Vorlaufzeit“ bedeuten sollte

Definieren Sie es richtig, sonst planen Sie mit der falschen Zahl. Im engeren Sinne bezieht sich die Vorlaufzeit auf die Gesamtdauer von der Genehmigung der Bestellung bis zum Verlassen des Werkstors durch fertige Kleidungsstücke. Aber die Zahl, die eine Marke tatsächlich benötigt, ist umfassender: die Gesamtzeit, die von der Erteilung eines Produktionsauftrags bis zum Erhalt der verkaufsfertigen Fertigware verstrichen ist, von der Bemusterung über die Montage bis hin zur endgültigen Genehmigung; Beschaffung von Stoffen und Besätzen und Lieferung an die Fabrik; Massenschneiden, Nähen und Veredeln; Qualitätskontrolle und Verpackung; Fracht, Zollabfertigung und Wareneingang.

Die werkseitige Vorlaufzeit und Ihre Vorlaufzeit sind unterschiedliche Zahlen. Planen Sie den zweiten.

Die Erkenntnis, die Ihre Planung ändern sollte

Dies ist das Nützlichste in der Forschung und widerspricht dem, worauf die meisten Käufer ihren Druck konzentrieren: „Die meisten Marken verlieren Zeit, bevor mit dem Nähen begonnen wird – Materialverfügbarkeit und Genehmigungen sind der übliche Engpass, und Stoffverzögerungen sind am schwersten zu beheben, weil nichts weiter unten ohne Meterware auf dem Zuschnitttisch beginnen kann.“ Eine verspätete Farbfreigabe oder ein frühzeitig ausverkaufter Stoff zieht sich durch alle späteren Phasen.

Ein Hersteller beziffert es: „Stoffbeschaffung und Färben sind für 45 bis 55 % der Verzögerungen bei Erstbestellungen verantwortlich.“ Ungefähr die Hälfte des Verzögerungsrisikos bei einer ersten Bestellung liegt in einer Phase, die die meisten Käufer als administrativ betrachten.

Daraus ergibt sich direkt die Schlussfolgerung: Der zuverlässige Weg, einen Markteinführungstermin zu schützen, besteht darin, Stoffe und Genehmigungen frühzeitig festzulegen und die Produktion nicht später zu komprimieren. Die Verfolgung der Fabrik in der sechsten Woche gleicht die in der ersten Woche verlorene Zeit nicht aus.

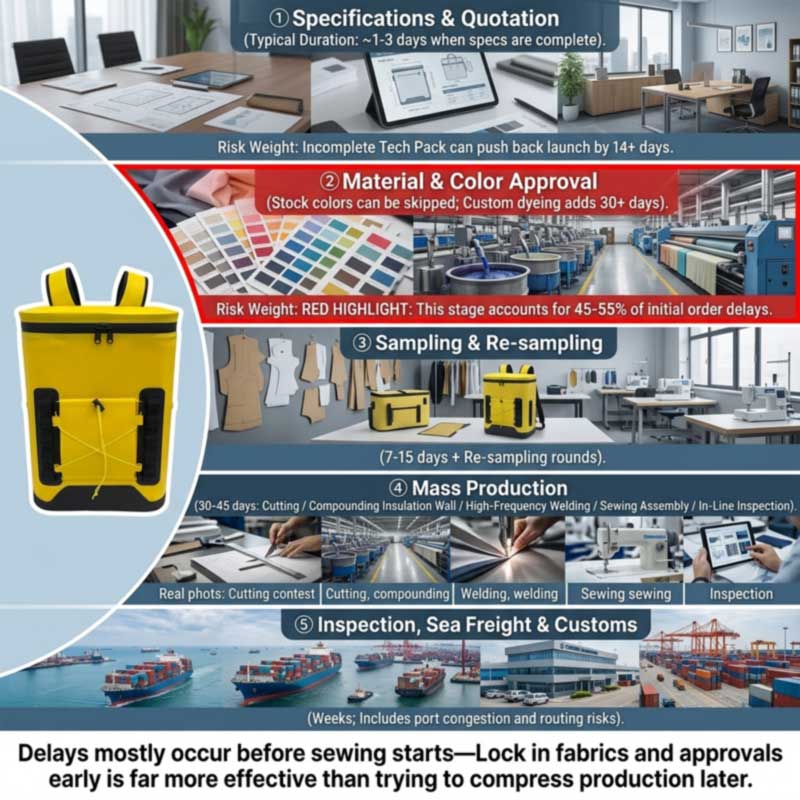

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Stufe für Stufe

1. Spezifikation und Angebot

Schnell, wenn das Briefing fertig ist: Benchmarks gehen davon aus, dass die Überprüfung und Angebotserstellung des Tech-Packs etwa 1–3 Tage dauert, wenn die Spezifikationen vollständig sind. Langsam, wenn nicht – unvollständige technische Pakete sind eine der Hauptursachen für Reibungsverluste und verlängern oft den Starttermin eines Projekts um 14 oder mehr Tage, da eine Fabrik ohne genaue Maße, Nahtspezifikationen und eine Stückliste keine genauen Kostenvoranschläge oder Stoffzuschnitte durchführen kann.

Bei einem Kühler bedeutet „komplett“ die Benennung von: Schalenmaterial und Denier, Isolationstyp und Wandstärke, Auskleidungsmaterial und Marktkonformität, Verschlusstyp und Dichtungsgrad, Fassungsvermögen und Innenabmessungen mit Toleranzen, Hardware, Kabelbaum, Branding-Methode und Verpackung.

2. Material- und Farbfreigabe – der eigentliche Engpass

Benchmarks schlagen in einigen Programmen 3–7 Tage für die Stoff- und Musterauswahl vor, aber individuelle Farben, Färbungen oder spezielle Materialien können länger dauern – und „länger“ kann erheblich sein: ;wenn eine Marke individuell gefärbte Stoffe oder spezielle Besätze anfordert, kann sich der Zeitrahmen um 30 Tage oder mehr verlängern.

Eine weiche Kühlbox hat mehr Materialströme als ein Kleidungsstück: Außenmaterial, geschlossenzelliger Schaumstoff, lebensmittelechte Innenfolie, luft- oder wasserdichte Reißverschlüsse, Schnallen, Gurtband und Etiketten. Jeder hat seine eigene Vorlaufzeit für den Eingang und der langsamste legt das Startdatum fest. Hardware und Besätze verdienen besondere Aufmerksamkeit, da sie klein, billig und regelmäßig vergessen werden – doch selbst wenn Stoff und Arbeitskräfte bereit sind, kann eine fehlende Funktions- oder Markenkomponente den Produktionsstart verhindern.

3. Bemusterung und Revisionen

Sealock bietet 7–15 Tage für Muster an, länger für die Grundentwicklung, bei der zunächst Muster und Schweißwerkzeuge entwickelt werden müssen. Die Variable ist nicht die Schöpfung; Es ist die Anzahl der Runden – und die Runden werden von der Qualität des Briefs und der Geschwindigkeit des Feedbacks bestimmt. ;Verzögerungen beim Feedback von Käufern oder unklare Spezifikationen verlängern den Zeitrahmen für die Mustergenehmigung, und eine empfohlene Disziplin ist ;eine 48-Stunden-Regel für Musterüberarbeitungen, um sicherzustellen, dass die Dynamik nicht verloren geht.

4. Massenproduktion – 30 bis 45 Tage

Was bei einem geschweißten Kühler tatsächlich in diesem Fenster passiert: Schale, Schaumstoff und Auskleidung zerschneiden; Laminieren der isolierten Wand; Hochfrequenzschweißen von Körper, Boden und Verschluss; Nähen des Geschirrs, der Taschen, des Gurtbandes und des Besatzes; Montage und Hardware; durchgehende Inline-Inspektion; Endbearbeitung und Verpackung.

Bemerkenswert für die Planung: Viele coolere Builds werden durchlaufenzwei verschiedene Produktionslinien— die Hochfrequenz-Schweißlinie und die Nählinie. Bei Sealock befinden sich diese in separaten Räumen auf derselben Etage, und die genähte Konstruktion ist eher eine Kernkompetenz im eigenen Haus als ein ausgelagerter Schritt. Ein Aufbau, der beides verwendet, ist ein etwas längerer interner Weg als ein nur geschweißtes oder nur genähtes Produkt, was einer der Gründe dafür ist, dass sich die Komplexität auf das Produktionsfenster auswirkt. Die komplette Sequenz ist daWie weiche Kühlrucksäcke hergestellt werden.

5. Inspektion

Buchen Sie es bei etwa 80 % Fertigstellung, damit Zeit für Nacharbeiten bleibt. Planen Sie bei einer Kühlbox insbesondere Zeit für Wassertests ein und denken Sie daran, dass die Restzahlung normalerweise an eine bestandene Inspektion gebunden ist. SehenQualitätsprüfung des Weichkühlers vor dem Versand.

6. Fracht und Verzollung

Die Bühneneinkäufer verzichten meist ganz darauf. Durch den Seetransport und die Abfertigung am Bestimmungsort verlängern sich die Zeiträume und es kommt zu Störungen, die außerhalb der Kontrolle von irgendjemandem liegen: Überlastungen im Hafen, Unterbrechungen der Routen, Zölle oder geopolitische Ereignisse können diese Zeitfenster weiter verlängern, daher ist ein Lieferpuffer unerlässlich. Die jüngsten Routing-Bedingungen veranschaulichen das Ausmaß: Ein Hersteller stellt fest, dass Spediteure das Kap der Guten Hoffnung umleiten, was automatisch zu einer Verzögerung von 10 bis 14 Tagen für Sendungen nach Europa führt. Kühler sind außerdem sperrig und werden nach Volumen berechnet, was für die Kosten wichtiger ist als für die Zeit; sehenHersteller von Kühlrucksäcken im Großhandel: Staffelpreise und FOB-Bedingungen.

Die häufigsten Ursachen für Verzögerungen

Ursache Typische Auswirkung Verhütung
Unvollständiges Tech-Paket 14+ Tage vor Beginn hinzugefügt Geben Sie Materialien, Abmessungen, Toleranzen, Verschluss und Konformität im Voraus an
Benutzerdefinierte Farbe / benutzerdefiniertes Material 30+ Tage; Hier liegt etwa die Hälfte des Verzögerungsrisikos erster Ordnung Verwenden Sie bei einer ersten Bestellung Standardfarben oder beginnen Sie sofort mit dem Eintauchen im Labor
Langsames Käufer-Feedback Verlängert jede Sampling-Runde Einzelentscheider; 48-Stunden-Reaktionsregel
Designänderungen während des Prozesses Tage bis Wochen; kann gefärbte Stoffe ungültig machen Design und Materialbasis frühzeitig sperren; Behandeln Sie Änderungen als neue Elemente
Fehlende Verzierungen oder Beschläge Blockiert das Laden der Zeile vollständig Bestellen Sie Beschnitte frühzeitig; Bestätigen Sie die Eingangsdaten vor dem Laden der Zeile
Nationale Feiertage Wochen – Das Frühlingsfest ist eine mehrwöchige Unterbrechung Bestellen Sie vor dem Abschwung; siehe den China-Führer
Fehlgeschlagene Inspektion/Nacharbeit Tage bis Wochen Klare Fehlerdefinitionen und vereinbarte Goldmuster vor der Produktion
Fracht und Zoll Wochen, variabel Erstellen Sie einen Puffer. Planen Sie nicht den Mindestdurchgang ein

Zwei davon verdienen Hervorhebung. Änderungen während des Prozesses sind zeit- und kostenintensiv: Das erneute Verzerren von Farben, das Neustricken von Bahnen oder das Neugestalten, nachdem der Stoff bereits gefärbt ist, fügt Tage oder Wochen hinzu – sperren Sie wichtige Designelemente und Stoffgrundlagen frühzeitig und behandeln Sie größere Änderungen als neue Artikelcodes mit eigenen Lieferzeitvorgaben. Und Feiertage sind keine Randbemerkung: Nationale Feiertage in den Produktionsländern erfordern entweder eine Vorbestellung oder eine zusätzliche eingebaute Pufferzeit. Für Kühltaschen, deren Bestellfenster sich über die Zeit des Frühlingsfestes erstreckt, ist dies eine Planungsbeschränkung erster Ordnung – sieheSoft Cooler-Hersteller in China: Vollständiger OEM-Leitfaden.

So komprimieren Sie eine Zeitleiste tatsächlich

Hebel, die funktionieren, ungefähr in der Reihenfolge ihrer Wirksamkeit:

  1. Wählen Sie Lagermaterialien und Lagerfarben.Dadurch entfällt die größte Verzögerungsquelle bei erster Bestellung – kein Eintauchzyklus im Labor, kein Warten auf die Farbstoffcharge.
  2. Reichen Sie eine vollständige Spezifikation ein.Ein produktionsreifes Briefing verwandelt eine 14-tägige Entdeckungsschleife in ein ein- bis dreitägiges Angebot.
  3. Genehmigen Sie Kernmaterialien für Wiederholungsprogramme vorab.Der Standardratschlag lautet: Kernstoffe vorab genehmigen, um wiederholte Labortauchgänge zu vermeiden – eine zweite Bestellung für ein zugelassenes Material ist wesentlich schneller als die erste.
  4. Konsolidieren Sie Ihr Feedback und entscheiden Sie schnell.Ein Entscheidungsträger, eine konsolidierte Antwort, eine feste Turnaround-Verpflichtung. ;Die Konsolidierung von Beispieliterationen durch die Bereitstellung klarer, vollständiger Spezifikationen ist ein dokumentierter Hebel.
  5. Beginnen Sie mit einer vorhandenen Plattform.Branding- und Spezifikationsänderungen an einem bewährten Schweißaufbau überspringen die Musterkonstruktion und die Entwicklung von Schweißwerkzeugen vollständig.
  6. Bestellen Sie in der Nebensaison.Das Laden ab Werk stellt eine echte Einschränkung dar; Die gleiche Bestellung wird früher in einem ruhigeren Fenster aufgegeben.
  7. Luftfracht, nur im Notfall.Der ehrliche Rahmen: Die Luftfracht kann sich am Ende zwei bis vier Wochen zurückholen, kostet aber ein Vielfaches der Kosten für den Seetransport, sodass sie eher als Notfallhebel denn als Plan fungiert.
Was lässt sich nicht komprimieren.Schweißen, Wandlaminieren und Aushärten nehmen viel Zeit in Anspruch; Wenn man sie überstürzt, entstehen Fehler, die bei der Inspektion scheitern und mehr Zeit kosten als gespart werden. Wassertests erfordern eine längere Dauer, um langsames Versickern aufzudecken. Die Seefracht ist geografisch festgelegt. Ein Lieferant, der einer Frist zustimmt, ohne Materialien, Farbfreigabe und Werksbeladung zu besprechen, plant nicht – und ein optimistisch vereinbarter Zeitplan ist der häufigste Grund für eine verpasste Saison.


Rückwärts planen: Ein ausgearbeiteter Zeitplan

Arbeiten Sie ab dem Regaldatum, nicht ab der Bestellung. Subtrahieren Sie in dieser Reihenfolge:

Machen Sie einen Schritt zurück vom Regaldatum Erlauben
Lagerannahme, Qualitätskontrolle und Auflistung Tage bis eine Woche
Inlandslieferung ab Hafen Tage
Zollabfertigung Tage, variabel
Ozeantransit Wochen, routenabhängig – Puffer hinzufügen
Inspektion vor dem Versand und etwaige Nacharbeiten Bis zu einer Woche
Massenproduktion 30–45 Tage
Materialeingang (längster Lead-Artikel) Tage bis Wochen; 30+ wenn individuell gefärbt
Bemusterungs- und Genehmigungsrunden 7–15 Tage plus Revisionen
Spezifikation und Angebot 1–3 Tage, wenn abgeschlossen
Urlaubspuffer Wochen, wenn der Zeitplan das Frühlingsfest überschreitet

Für einen kühleren Sommerzeitraum führt diese Berechnung normalerweise dazu, dass der Verpflichtungstermin im Herbst oder frühen Winter liegt. Eine Marke, die im Frühjahr für eine Markteinführung im Juni startet, hat bereits die Saison verloren – und Kühlboxen sind saisonabhängig, sodass Waren, die zu spät ankommen, ein Jahr und nicht einen Monat warten müssen. Die wirtschaftlichen Folgen sind in abgedecktSo starten Sie Ihre eigene Marke für Kühlrucksäcke.

Vergessen Sie nicht die Nachbestellung.Wenn die erste Auflage ausverkauft ist, dauert der Ersatz die gleichen 30 bis 45 Tage zuzüglich Fracht. Ein Ausverkauf zur Saisonmitte bedeutet also, dass der Nachschub erst nach der Saison eintrifft, es sei denn, die Nachbestellung war im ursprünglichen Zeitplan vorgesehen. Legen Sie den Auslösepunkt für die Nachbestellung fest, bevor die erste Lieferung eintrifft.


Sealock-Vorlaufzeiten

Zitat Schnell zu einer vollständigen Spezifikation
Probenahme 7–15 Tage; Die grundlegende Entwicklung dauert länger, während Muster und Schweißwerkzeuge entwickelt werden
Produktion 30–45 Tage nach Muster- und Anzahlungsbestätigung
Bedingungen MOQ 300 Stück pro Design; FOB Guangdong
Fähigkeit Eigene Hochfrequenz-Schweißlinien und Nählinien – getrennte Räume, gleiche Etage; Viele Builds verwenden beide
Qualität IQC/IPQC/OQC, AQL-Probenahme, Freigabe der Goldprobe, Chargenprüfung im vollständigen Eintauchen in Wasser; SGS oder QIMA willkommen
Herkunft China oder Vietnam mit der gleichen Spezifikation
Zertifizierungen ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Plattformen, die einen ersten Zeitplan verkürzen – bestehende geschweißte Builds in Standardfarben, also keine Musterentwicklung und keine Farbpartie:

Bild Modell Warum es den Zeitplan verkürzt Link
28L airtight-zipper insulated backpack cooler SL-I274 28L luftdichter Rucksackkühler mit Reißverschluss (SL-I274) Bewährte 48-Stunden-Versiegelung, vier Standardfarben Sicht
Insulated soft cooler backpack with molded lid SL-E050B Isolierter Kühlrucksack, geformter Deckel (SL-E050B) Zwei Größen bereits entwickelt – Sortimentserweiterung ohne Neuwerkzeuge Sicht
Roll-top leakproof soft cooler SL-I288 Auslaufsicherer Roll-Top-Weichkühler (SL-I288) Bestehende hellbraune/graue Farbvarianten; unverwechselbar ohne eine individuelle Farbpartie Sicht
Insulated leakproof cooler backpack SL-I075A Isolierter, auslaufsicherer Kühlrucksack (SL-I075A) Value-Plattform in drei Lagerfarben Sicht

FAQ: Lieferzeiten für Soft Cooler

F: Wie lange dauert die Produktion von Soft Coolers?

A: Die Massenproduktion erfolgt in der Regel 30–45 Tage nach der Proben- und Anzahlungsbestätigung, wobei die Proben 7–15 Tage vorher erfolgen. Aber von der Bestellung bis zum Lager dauert es länger – fügen Sie Spezifikationen und Angebote, Materialeingang, Musterrevisionen, Inspektion, Seefracht und Zollabfertigung hinzu. Eine realistische Planungsgröße sind zwei bis drei Monate ab Genehmigung.

F: Woher kommen eigentlich Verzögerungen?

A: Meistens vor Produktionsbeginn. Materialverfügbarkeit und -genehmigungen sind der übliche Engpass, und Stoffverzögerungen sind am schwierigsten zu beheben, da nichts weiter unten beginnen kann, ohne dass Material auf dem Zuschnitttisch liegt – ein Hersteller führt 45–55 % der Verzögerungen bei erster Bestellung auf die Stoffbeschaffung und das Färben zurück. Die späte Farbgenehmigung erstreckt sich über alle späteren Phasen.

F: Wie viel kostet eine benutzerdefinierte Farbe?

A: Möglicherweise 30 Tage oder mehr, da das kundenspezifische Färben einen eigenen Labor-Genehmigungszyklus und eine eigene Vorlaufzeit für Färbechargen mit sich bringt. Bei einer Erstbestellung unter Zeitdruck ist die Auswahl einer Standardfarbe die effektivste Möglichkeit, den Zeitplan einzuhalten.

F: Kann ich die Produktion beschleunigen, wenn ich zu spät komme?

A: Nur in Grenzen. Die Luftfracht kann sich am Ende zwei bis vier Wochen zu einem Vielfachen der Seekosten erholen, was sie eher zu einem Notfallhebel als zu einem Plan macht. Schweißen, Wandlaminieren und Wassertests nehmen viel Zeit in Anspruch, und wenn man sie überstürzt erledigt, entstehen Fehler, die bei der Inspektion scheitern und mehr Zeit kosten als sie einsparen. Schützen Sie das Datum, indem Sie Materialien und Genehmigungen frühzeitig sperren, und nicht durch eine spätere Verdichtung der Produktion.

F: Wie weit im Voraus sollte ich ein Sommersortiment bestellen?

A: Arbeiten Sie rückwärts von Ihrem Regaldatum bis zum Lagereingang, der Inlandslieferung, dem Zoll, dem Seetransport, der Inspektion, der 30–45-tägigen Produktion, dem Materialeingang, der Bemusterung und den Genehmigungen – und fügen Sie dann einen Feiertagspuffer hinzu, wenn der Zeitplan über das Frühlingsfest hinausgeht. Für die meisten kühleren Sommerbereiche liegt der Einsatz im Herbst oder frühen Winter.

F: Was macht den größten Unterschied zu meiner Vorlaufzeit?

A: Eine vollständige Spezifikation und eine Standardfarbgebung. Ein produktionsreifer Auftrag verwandelt eine zweiwöchige Entdeckungsschleife in ein ein- bis dreitägiges Angebot, und eine Lagerfarbe entfernt die Farbstoffpartie aus dem kritischen Pfad. Danach: schnelles, konsolidiertes Feedback bei der Bemusterung und ausgehend von einer bestehenden Plattform statt der Entwicklung eines neuen Musters.

Planen Sie einen Zeitplan?Sealock (YiFuLong Outdoor Gear Co., Ltd.) stellt geschweißte und genähte Softcooler in China und Vietnam her und bietet eine Probenahmezeit von 7–15 Tagen und eine Produktionszeit von 30–45 Tagen. Senden Sie Ihr Verkaufsdatum und das Team wird den Kalender mit Ihnen rückwärts durcharbeiten – und sagen Sie es deutlich, wenn es nicht passt.

E-Mail:info@sealock.com.hk |  Telefon: +86-13632981825  | Stöbern Sie im Softcooler-Sortiment

Die hier zitierten Benchmarks und Verzögerungsstatistiken spiegeln öffentlich verfügbare Quellen zur Herstellung von Bekleidung und Soft-Goods mit Stand Mitte 2026 wider und variieren je nach Fabrik, Produkt, Materialien und Saison. Insbesondere die Frachtzeiten ändern sich mit den Streckenbedingungen. Bestätigen Sie die aktuellen Lieferzeiten und Kapazitäten mit Ihrem Lieferanten, bevor Sie einen Starttermin festlegen.
